歡迎訪問“太原市政建設集團有限公司”官方網站!
      返回首頁
      您當前所在位置:首 頁 > 新聞中心 > 新聞動態 > 公司動態
      開足馬力全力推進黨校建設
      五項目部中共太原市委黨校遷建工程施工側記
      發布時間:2021-08-11 10:50:30  來源:本站  閱讀:23348

       太原的八月正是多雨時節,在五項目部承建的中共太原市委黨校遷建工程施工過程中,項目部做好雨季施工準備,嚴格土方作業流程,為工程順利推進奠定堅實的基礎。

       土方作業工序多

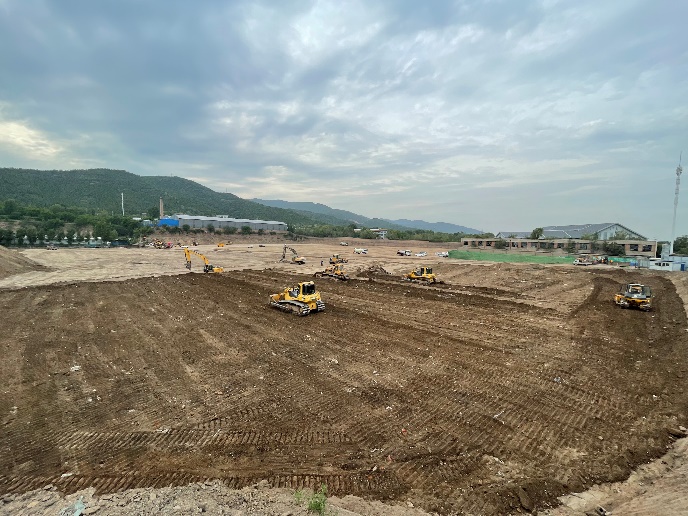

       在土方開挖過程中,項目部利用挖掘機開挖配合自卸汽車運輸,采取自上而下的開挖方式,先將樹木、植物及樹根等雜物清除運棄,再將挖出來的土方回填到相鄰的填方區。由于本工程以土方平衡為主,故挖土與填土同步進行。施工時,項目部遵循“先挖后填、后填土方,先推土、后夯實,邊填邊夯”的原則,合理組織各施工段之間,各施工工序之間的施工流向,充分利用施工工作面,提高施工效率,確保工序按期完成。項目部以擬建道路作為施工便道用于施工機械行走、會車,以保證土方挖運高效進行。同時,根據擬建道路的位置,項目部將機械全部進行編號劃分,每個工區的機械固定,配備統一的標識。施工作業時,由專人指揮,機械在指定的區域內工作,避免機械出現窩工、怠工現象。

       雨季施工措施嚴

       在雨季,由于經常性降雨會給施工帶來諸多不便,最突出的問題是土方被雨水浸泡,會使土的含水量增大,難以碾壓,極易造成翻漿,作業面也無法展開;施工道路難以通行,降低施工效率,以致貽誤工期,影響工程質量。因此,項目部采取多項措施應對雨季施工。雨季前,項目部對場區內的防洪排水設施進行檢查、疏通或加固,保證雨水能及時排出;安排專職人員值班,隨時掌握周圍水情和汛情情況,并配備必要的防洪搶險物資及抽、排水設備;及時了解天氣預報,觀察天氣變化情況,合理規劃作業區間及機動工程,重要部位的土石方盡量安排在晴天作業;場區的運輸道路,視情況加鋪砂礫或其它防滑材料,保證道路暢通;作業段不宜過長,施工中的挖土、運土、填筑平整、碾壓等工序連接緊密,并盡量在雨前碾壓完,雨前碾壓不完的,用壓路機壓封表面,以減少雨水滲入;雨期施工過程中,加強對供、配電設施及用電器具等的維護管理,防止因雷擊、漏電而發生人員傷亡或設備損壞等事故。

      97亚洲国产日韩在线人,国产日韩欧美在线在线视频,XXXXX爽日本在线观看,偷自拍亚洲视频在线观看
